クリティカルパス|情報セキュリティマネジメント 令和元年 秋期午前試験 問44

出典:令和元年秋期 午前 問44 分野:プロジェクトマネジメント(中分類) / プロジェクトの時間

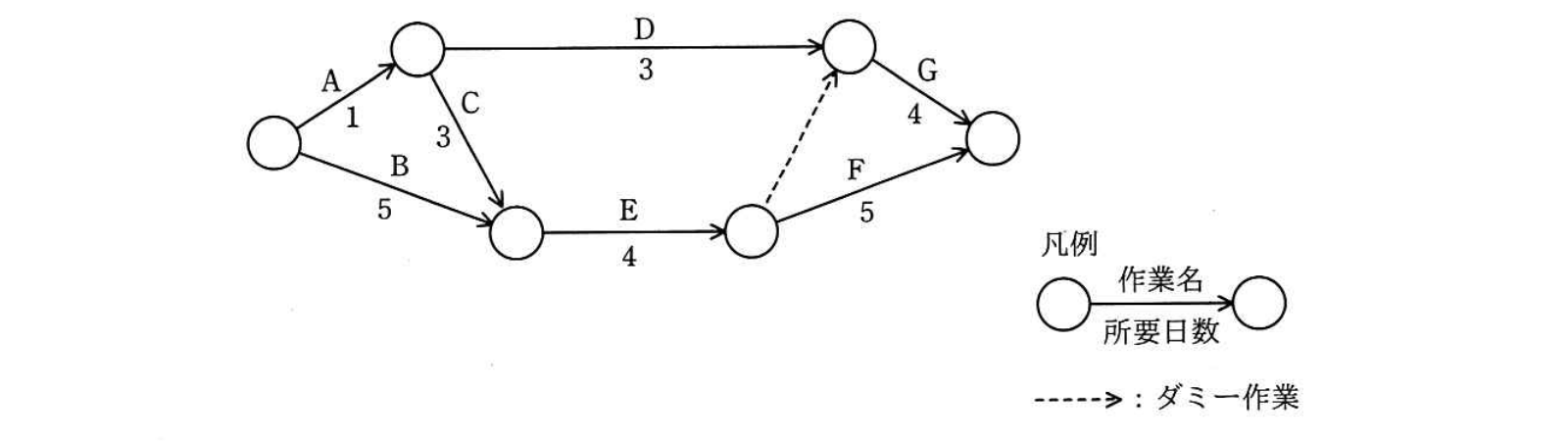

あるプロジェクトの日程計画をアローダイアグラムで示す。クリティカルパスはどれか。 クリティカルパス
  • ア:A,C,E,F
  • イ:A,D,G
  • ウ:B,E,F
  • エ:B,E,G
解説

クリティカルパスとは、プロジェクト開始から完了までの経路のうち、所要日数が最も長い経路です。クリティカルパス上の作業が遅れると、プロジェクト全体の完了も遅れます。

図では、まず各作業の所要日数を経路ごとに確認します。点線の矢印はダミー作業で、作業時間は0日ですが、作業の前後関係を表します。

A → C → E → Fの経路は、

1 + 3 + 4 + 5 = 13日

B → E → Fの経路は、

5 + 4 + 5 = 14日

A → D → Gだけを見ると、

1 + 3 + 4 = 8日

ですが、GはDだけでなく、E完了後のダミー作業の完了も待つ必要があります。Eまでの最早完了時刻は、A → C → Eの8日ではなく、より長いB → Eの

5 + 4 = 9日

によって決まります。そのため、Gを経由する場合のプロジェクト完了は、

9 + 4 = 13日

となります。

一方、Fを経由する経路では、B → E → Fが

5 + 4 + 5 = 14日

となり、これが最も長い経路です。したがって、クリティカルパスはB,E,Fであり、ウが適切です。

TSUNAGARU-ADVICE

まず押さえたいこと

アローダイアグラムでクリティカルパスを求めるときは、開始点から終了点までの各経路について所要日数を合計し、最も長い経路を探します。クリティカルパス上の作業が遅れると、原則としてプロジェクト全体の完了も遅れるため、重点的に管理する必要があります。

迷ったときの判断軸

単純に所要日数の大きい作業を選ぶのではなく、開始から終了までつながる経路単位で比較することが重要です。また、ダミー作業は作業の前後関係を表すためのもので、所要日数は0として扱います。合流点がある場合は、そこへ到達する複数経路のうち遅い方が後続作業の開始を決める点にも注意しましょう。

科目Bにつなげるために

クリティカルパスの考え方は、システム開発やセキュリティ対策の導入計画で、どの作業の遅延が全体スケジュールに直結するかを判断するときに役立ちます。類題では、経路の合計時間だけでなく、作業短縮によって本当に全体期間が短くなるかという視点まで持てるようにしておきましょう。
